52監測網專家報告分享-第74期 《BIM時代,“進度+”模式在地鐵建設中的應用究》 匯報人:王曼 寧波軌道交通集團有限公司建設分公司 報告來源:第四屆中國國際軌道交通投資和建設BIM技術應用高峰論壇 ... ...

52監測網專家報告分享-第74

BIM時代,“進度+”模式在地鐵建設中的應用

匯報人:王曼   寧波軌道交通集團有限公司建設分公司

報告來源:第四屆中國國際軌道交通投資和建設BIM技術應用高峰論壇


報告目錄

一、問題和總體思路

二、“進度+”解決方案

三、項目應用展示

四、感悟


報告簡介


一、問題與總體思路


基礎數據建設

2010年起,寧波軌道交通就已開展BIM技術應用試點工作,涉及軌道交通1號線、2號 線、3號線一期、4號線、5號線一期、寧奉線,數據建設包括站點、區間、車輛段等,站點總計77個,線路長達100.36公里。


數據單點應用

場地布置+交通疏解:創建施工場地及周邊交通布置模型,進行經濟技術模擬分析,確定最佳場地布置和交通疏解方案。

機電設計復核:綜合管線優化、調整和輔助出圖工作,使設計問題提前暴露,避免返工。

預制裝配施工:以兒童公園站為試點,建立BIM高精模型,采用預制裝配工藝安裝冷水機房,可將工期從1.5個月縮短至7-10日,大幅提高施工效率。


施工管理平臺

模型管理: 建立云端BIM中心,將各標段場地布置、車站模型統一存儲、統一發布,并實現模型更新可追溯。

基坑監測:在已建立站點基坑模型基礎上添加各監測監控點,并與第三方監測平臺數據同步,可形象直觀展示各風險點具體位置及歷史數據變化。

方案模擬:通過視頻預先演示施工現場的現有條件、 施工順序、復雜工藝以及重難點解決方案。

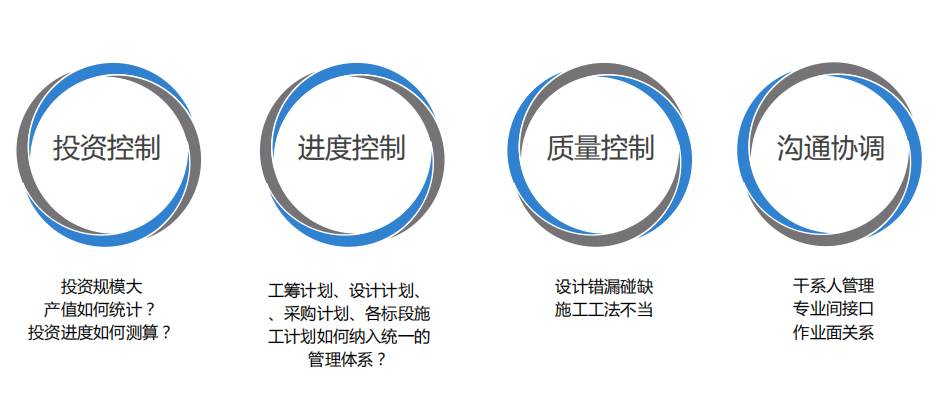

地鐵建設過程的管理難題和困惑

傳統的管理模式無法滿足項目管理要求
有表格,無數據;有模型,無管理;
非結構化數據無法進行有效的數據統計與分析;
領導層無法統籌全局,依賴事后匯報進行決策;
數據無法有效利用,統計效率低下;
BIM模型無法有效與管理結合;

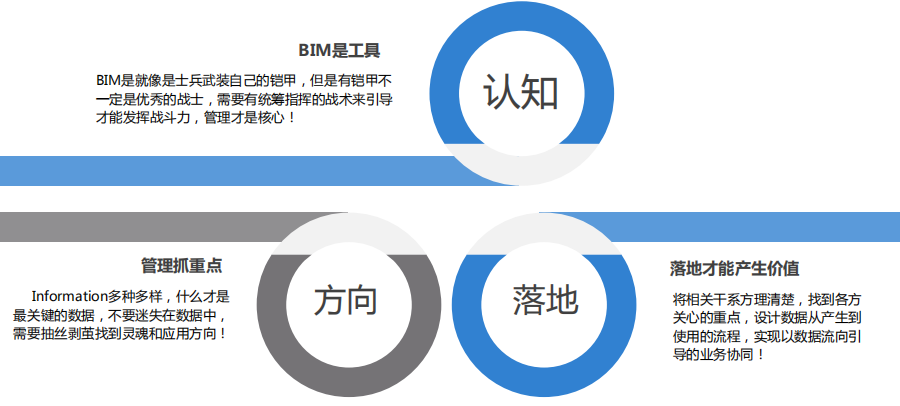

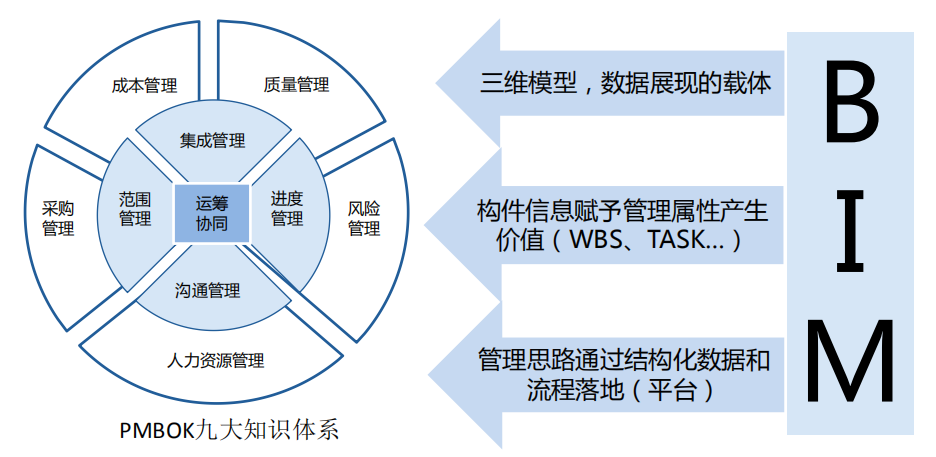

回歸項目管理本質——以進度為龍頭統籌項目數據


二、“進度+”管理模式解決方案

計劃協同平臺建立,既是工作平臺,也是統籌指揮平臺

業務處理平臺
實現進度管理業務的整合,將進度計劃的編制、審核、發布、 反饋、更新、分析、報告等工作集成到統一平臺,從傳統依賴工具性轉向平臺型;

協同工作平臺
使項目進度管理相關方,從公司領導、項目管理部門、項目部,到各級承包商均可以通過各自入口訪問所需數據,實現工作協同和交流;

綜合管控平臺
通過業務數據的錄入,在公司層形成項目進度綜合管控平臺,綜合監控各項目的進度完成情況, 獲取項目進度偏差報告,輔助決策,發揮進度控制在項目管理中的龍頭作用。

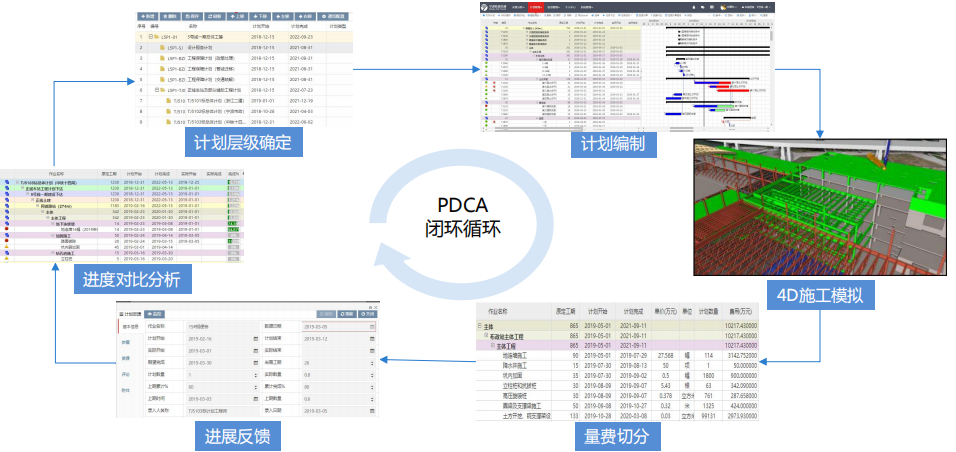

建立起計劃閉環管理過程:

解決建設項目工籌計劃編制、會審協調平衡、任務下達、執行反饋、計劃監控等五個環節的閉環管理。

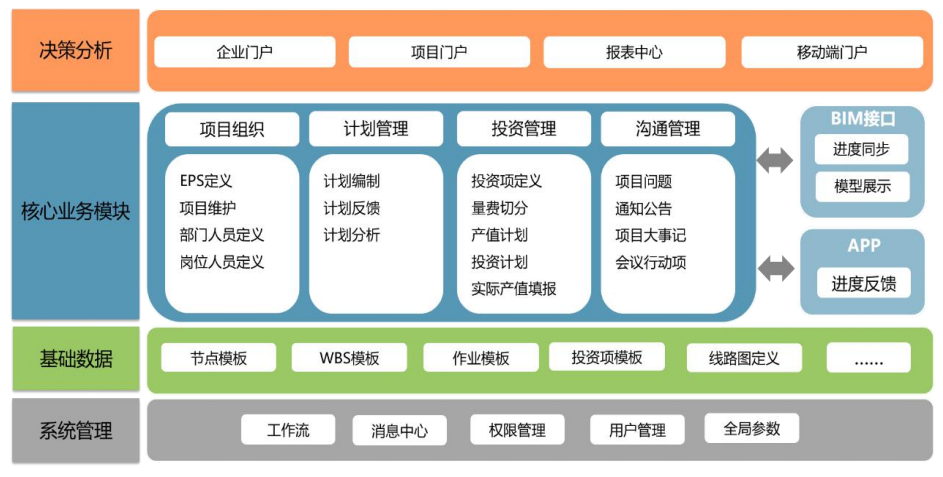

總體功能架構



三、具體應用展示


基礎數據:公司統一的作業庫模板; 建立公司統一的標準作業庫,規范各承包商編制計劃的方法,推動計劃管理模式標準化。


計劃管控體系建立:多級計劃的有效串聯;引入多級計劃管理模式,建立計劃的自上而下層層分解,自下而上層層反饋機制,實現承包商的計劃與業主控制計劃聯動。


CPM關鍵路徑算法:實現項目計劃的相互邏輯關系;通過“進度計算”得到項目關鍵路徑,通過計劃間相互影響關系發現作業偏差對項目整體計劃的影響。


BIM模擬:將計算后的結果推到BIM系統進行進度模擬 ;通過“進度計算”得到項目關鍵路徑,通過計劃間相互影響關系發現作業偏差對項目整體計劃的影響。


基于量費的權重體系:進度與投資計劃的有機結合 將項目時間進度計劃與投資計劃結合起來,通過權重體系實現投資進度與工程進度的有機統一,產值計 劃基于時間進度計劃進行滾動編制。


進度反饋機制:將項目進展反饋工作日常化 ;通過平臺將進度反饋工作常規化,基于統一標準進行工程量反饋,自動匯總時間進度和完成產值。


進度反饋機制:將進度實際數據與BIM模型數據打通; 將進度反饋的時間節點,自動推送到模型,實現模型形象進度的更新。


多方協同:通過權限和審批流程將監理、承包商、業主代表都納入平臺將施工單位、監理,建設方各保障部門都納入平臺,使各方協同工作,各盡其責。


移動端應用:將管理裝進口袋 業主、施工、監理、設計等參與方隨時可以打開APP,查看項目進展;承包商計劃工程師可以在手機端進行 進度反饋。


進度分析:進度偏差層層追溯與基準計劃對比; 通過甘特圖形式,查看目標計劃與實際計劃的偏差。


進度分析:投資進度統計分析; 通過甘特圖形式,查看目標計劃與實際計劃的偏差。


多項目門戶:投資進度統計分析; 多項目門戶和單項目門戶,對項目關鍵數據指標進行展示,如節點偏差、投資完成統計等等。


四、總結與感悟


52監測網專家報告分享-第74

BIM時代,“進度+”模式在地鐵建設中的應用

匯報人:王曼   寧波軌道交通集團有限公司建設分公司

點擊標題下載資料



鮮花

握手

雷人

路過

雞蛋
該文章已有1人參與評論

請發表評論

全部評論

  • 幺不語 2020-8-19 16:49
    52監測網專家報告分享-第74期 《BIM時代,“進度+”模式在地鐵建設中的應用究》 匯報人:王曼 ...

查看全部評論>>

相關閱讀

這個人很懶,什么也沒留下...
粉絲8 閱讀751 回復1
掃碼登錄
掃碼識別 即刻登錄

客服電話:010-62978778

客服郵箱:support@anxinjoy.com

周一至周五 8:30-17:30

地址:北京海淀區金隅嘉華大廈c座1005

Powered by Discuz! X3.2@ 2001-2013 Comsenz Inc. 京ICP備16000992號-2 京公網安備 11010802022300號
